Первый розжиг – важнейший этап пусконаладочных работ, в ходе которого впервые проводится сжигание топлива в газовой турбине, а также проверяется готовность оборудования к корректной работе. После подачи газа турбина была выведена на холостой ход на частоту вращения вала генератора до 3000 оборотов в минуту.
В настоящее время на объекте проводятся испытания генератора с последующей синхронизацией его с сетью. Следующим этапом пуско-наладочных работ станут отладка режимов горения, продувка паропроводов паротурбинной установки и котла-утилизатора, входящих в состав первого энергоблока станции, испытания паротурбинной установки блока №1 и второй газотурбинной установки Прегольской ТЭС.

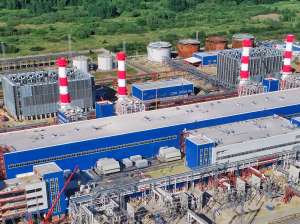

Прегольская ТЭС мощностью 456 МВт будет состоять из четырёх парогазовых блоков мощностью по 114 МВт. В составе каждого энергоблока - одна газовая турбина типа 6F.03 мощность
...
